Teve início nesta Quarta-feira, 14 de Maio de 2025, a manutenção capital da turbina GT1 da Central Térmica do Malembo, uma acção técnica de grande envergadura que deverá prolongar-se por um período de três meses.

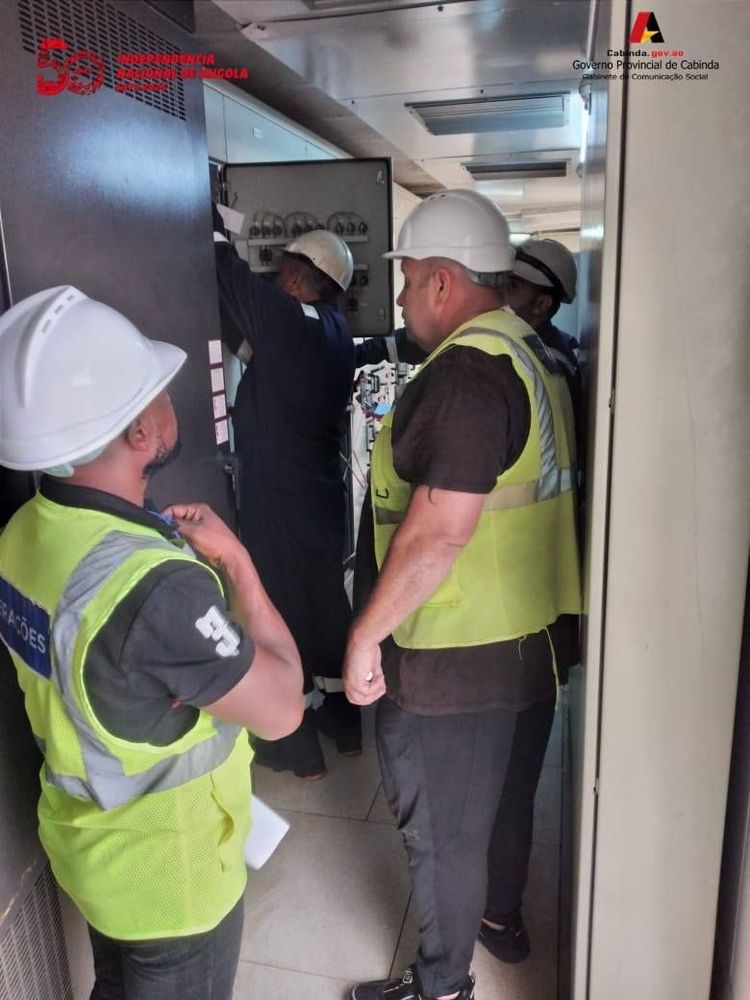

Os trabalhos consistem na substituição completa das partes quentes do motor da turbina, com o objectivo de garantir maior fiabilidade e segurança no sistema de produção de energia eléctrica.
Os técnicos envolvidos nessa complexa operação garantem que o fornecimento regular de energia à população não será afectado, uma vez que a Central Térmica de Malemba conta com cinco turbinas instaladas, das quais quatro (GT2, GT3, GT4 e GT5) continuarão em funcionamento. Durante este período, o fornecimento de energia eléctrica será ainda reforçado pelos grupos geradores das Centrais Térmicas do Chibodo e de Santa Catarina, assegurando uma disponibilidade total de 90 megawatts.
Paralelamente à manutenção capital da turbina GT1, e de forma faseada, decorrerão as manutenções preventivas das turbinas GT3, GT4 e GT5, segundo o seguinte calendário:
15 e 16 de Maio – GT3
18 e 19 de Maio – GT4
21 e 22 de Maio – GT5
As manutenções preventivas vão ocorrer entre as 8h00 e as 16h00. Durante esses períodos, poderão registar-se pequenas restrições no fornecimento de energia, uma vez que parte dos equipamentos estará temporariamente fora de operação.
GABINETE DE COMUNICAÇÃO SOCIAL DO GOVERNO PROVINCIAL DE CABINDA
